Carrelage (7 jours ouvrables)
Le Jeudi 15 Août, livraison du carrelage. Et dès le Vendredi, les carreleurs sont là.


Le carrelage est bien identique à celui que nous avions choisi, et pourtant dans notre tête nous l'imaginions un peu plus foncé. Mais nous sommes tout de même très contents du résultats !

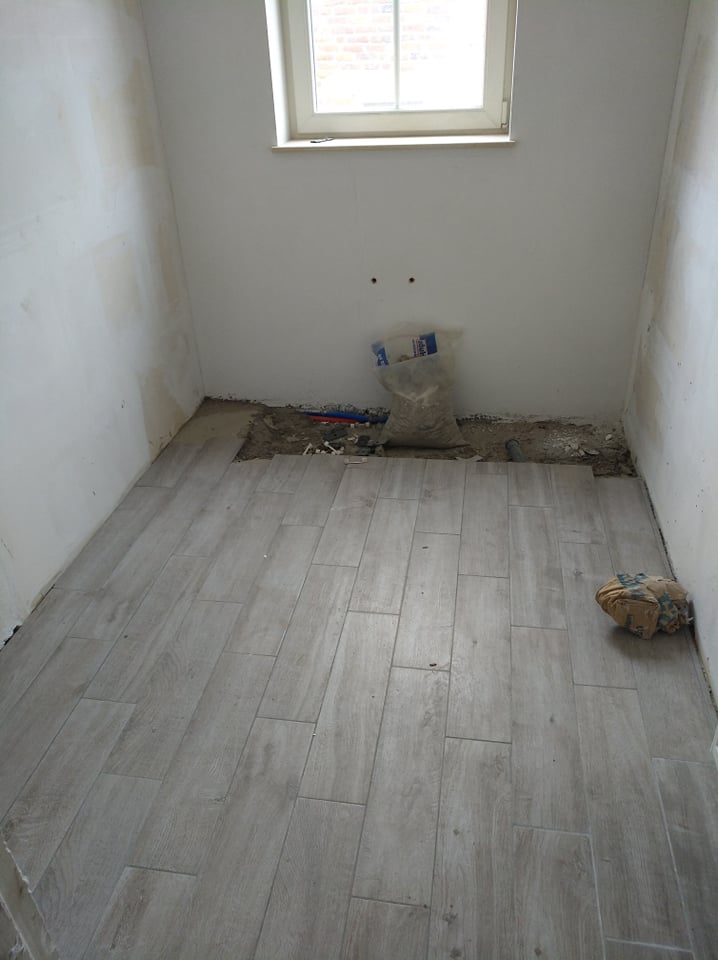

Pendant que les carreleurs s'occupent, nous nous occupons du receveur de douche avant qu'ils ne carrellent la salle de bain, pour que tout soit fait correctement.
Notez également que nous avions signalé l'absence du tuyau d'arrivée d'eau dans la toilette du bas. le chef de chantier m'avait promis qu'il préviendrait le carreleur, mais ce ne fut pas le cas. Je préviens donc le carreleur qui passe un coup de fil au chef ; apparemment le tuyau se trouve dans le mur, rebouché par le plafonneur. Il a les photos, il s'occupera de l'enlever.
Le Lundi, les carreleurs sont de retour !



Les travaux se poursuivent et le Lundi 26/08, ils réalisent les joints du carrelage. Il faudra que l'on mettre les portes pour qu'ils puissent faire le serrage plinthes.


Le travail se termine donc le Lundi.
Il ne reste qu'à faire les petites finitions, qui seront réalisées plus tard.
